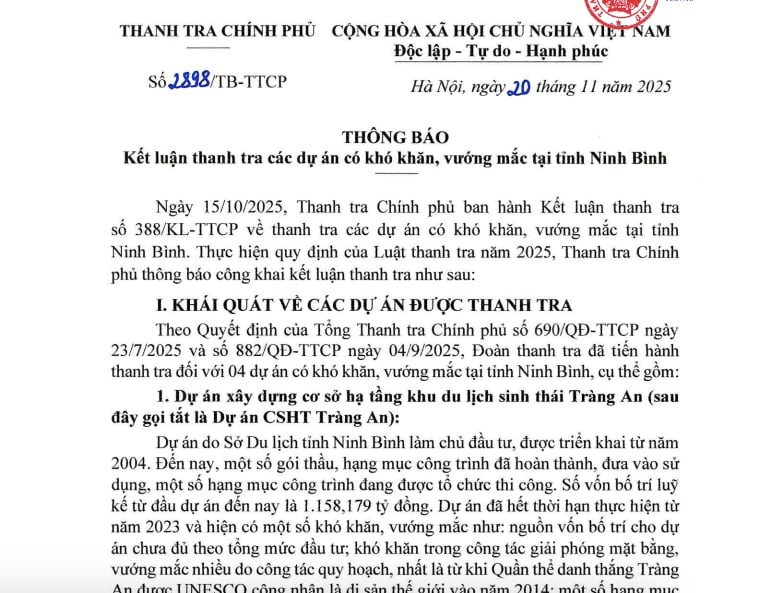

🏞️ Dự án Sinh thái Tràng An: 20 năm triển khai, quy hoạch chồng chéo – vốn thiếu – giải phóng mặt bằng tắc
-
Chủ đầu tư: Sở Du lịch Ninh Bình, triển khai từ 2004, tổng vốn đã bố trí hơn 1.158 tỷ đồng.
-
Dự án đã hết hạn từ 2023 nhưng vẫn ngổn ngang.
🔍 Thanh tra chỉ ra loạt vấn đề:
-
Quy hoạch chồng lấn, thiếu đồng bộ; phải điều chỉnh nhiều lần.
-
Dự án thuộc nhóm A nhưng không trình HĐND và không thẩm định thiết kế cơ sở theo luật.
-
UBND tỉnh tăng vốn nhưng lại xác định tất cả do ngân sách Trung ương cấp mà… không có cơ sở.
-
Thiếu vốn – vướng quy hoạch – vướng mặt bằng → dự án không thể hoàn thành đúng hạn dù đã gia hạn.
🏯 Dự án Núi chùa Bái Đính: tăng vốn, tăng đất, đổi quy mô… nhưng không thẩm định lại
-
Triển khai từ 2005, vốn đã cấp tới nay 1.838 tỷ đồng nhưng cũng khó hoàn thành năm 2025.
🔍 Các sai phạm nổi bật:
-
Quy hoạch chi tiết không ăn khớp với quy hoạch tổng thể.
-
Thu hồi đất không đúng quy hoạch được duyệt.
-
Không gửi Bộ chuyên ngành thẩm định thiết kế cơ sở; không đánh giá tác động môi trường.
-
Tự ý điều chỉnh quy mô → tăng đất – tăng vốn, nhưng không thẩm định lại như quy định.
-
Dùng vốn trung ương nhưng không xác định rõ nguồn phân bổ, khiến dự án liên tục thiếu vốn, kéo dài nhiều năm.
🔎 Thanh tra yêu cầu làm gì?
-
UBND tỉnh Ninh Bình phải kiểm điểm trách nhiệm tập thể, cá nhân liên quan qua nhiều thời kỳ.
-
Nếu phát hiện dấu hiệu hình sự, phải chuyển cơ quan điều tra.
-
Khẩn trương hoàn thiện thủ tục, phê duyệt lại quy hoạch chi tiết; rà soát toàn bộ hạng mục để quản lý chặt chẽ, đúng quy định.
