Theo kết luận, việc chọn Công ty Kỳ Hà Chu Lai – một doanh nghiệp đã chuyển sang 100% vốn tư nhân – để thực hiện bồi thường, giải phóng mặt bằng là trái quy định pháp luật. Cơ quan thanh tra chỉ ra, đơn vị này không đủ tư cách pháp lý, nhưng vẫn được giao nhiệm vụ trong thời gian dài.
Tính đến tháng 6/2025, mới bồi thường, thu hồi được 499 ha, còn gần 486 ha vẫn vướng mắc, khiến dự án đình trệ. Trong phần đất đã bàn giao, chỉ 152 ha có thủ tục hợp pháp, phần lớn diện tích còn lại chưa hoàn tất hồ sơ giao hoặc cho thuê đất.
Các khu tái định cư phục vụ dự án – tổng vốn hơn 1.600 tỷ đồng – cũng bị chậm tiến độ, đội chi phí, vướng mặt bằng, thậm chí bị hủy cơ chế tài chính vì làm sai quy định.

📍 Người dân khổ sở vì “dự án treo”

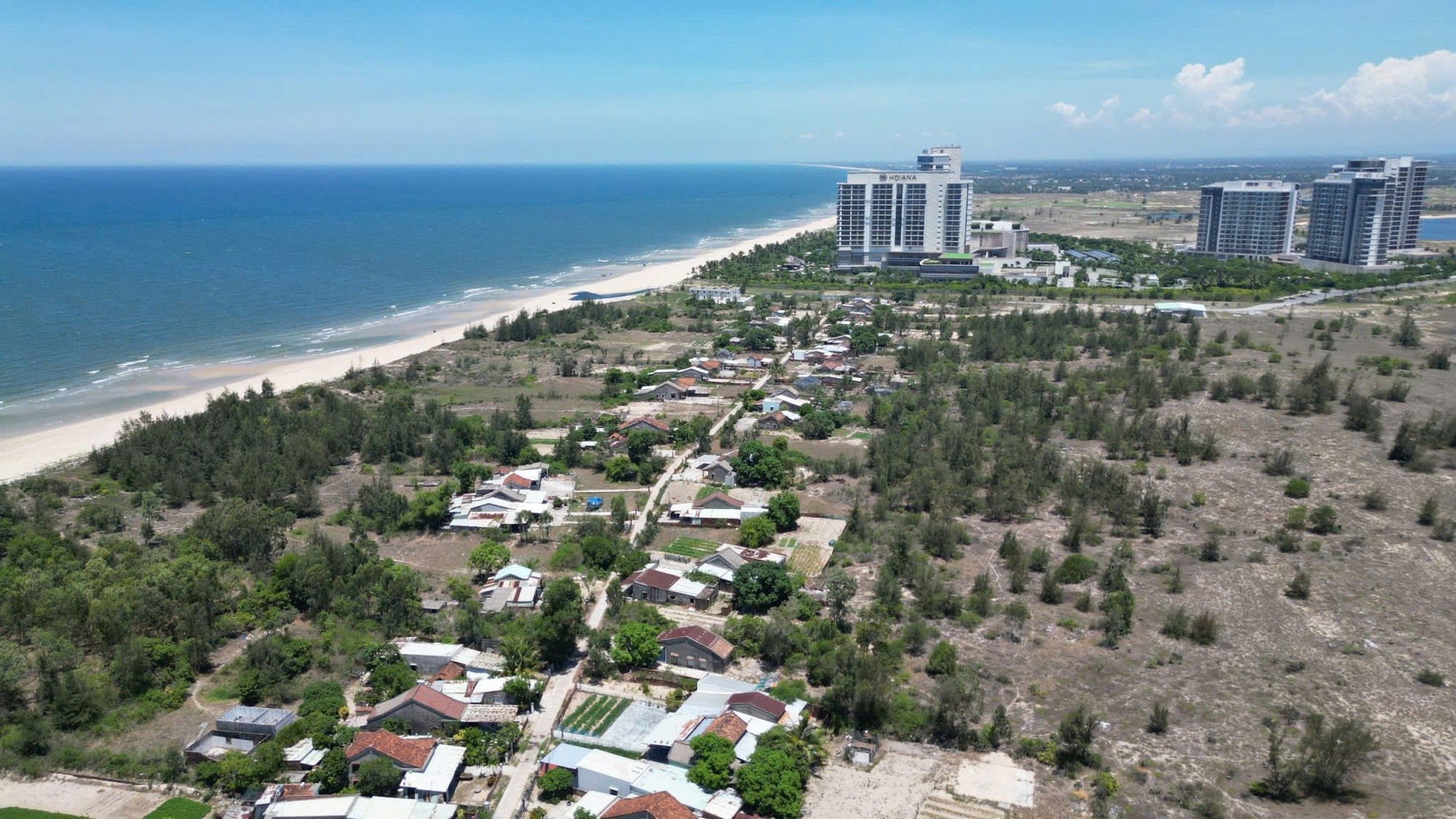

Hàng trăm hộ trong vùng quy hoạch nhiều năm nay sống trong cảnh “đi không được, ở cũng không xong”, nhà cửa xuống cấp trầm trọng, đặc biệt nguy hiểm trong mùa mưa bão.
Thanh tra Đà Nẵng kiến nghị chấm dứt vai trò chủ đầu tư của Công ty Kỳ Hà Chu Lai, đồng thời yêu cầu kiểm điểm trách nhiệm các cá nhân, tổ chức liên quan.
Ngoài ra, cơ quan này đề nghị giảm trừ hơn 2,5 tỷ đồng chi phí sai phạm về định mức, khối lượng, đơn giá khi quyết toán đầu tư các khu tái định cư.
Dự án Hoiana từng được kỳ vọng “thay đổi diện mạo vùng Đông Quảng Nam”, nhưng hiện lại đang là điểm nóng về khiếu nại và quản lý đất đai, với hàng loạt bất cập kéo dài nhiều năm.
